Jawaban langsung: Kurva J transformasi digital adalah penurunan produktivitas terukur setelah sistem atau AI baru dipasang, lalu berbalik naik melewati tingkat semula. Penurunan ini terjadi karena tim membangun investasi pelengkap: proses baru, keahlian baru, dan data baru. Investasi ini jarang tercatat sebagai output di laporan bulanan. Perpendek kurvanya dengan 5 langkah: 1 ukuran produktivitas, 1 proses pertama, anggaran pelatihan, 1 tanggal cut-over, dan 1 kriteria berhenti.
Kondisi utama: cara ini berlaku untuk perusahaan yang mengganti atau menambah 1 sistem kerja: akuntansi, CRM, kasir, atau asisten AI. Perusahaan itu perlu mengukur 1 output tim per bulan. Tanpa ukuran output, kurvanya tidak terlihat; kurva itu hanya terasa. Batas: riset productivity J-curve memakai data ekonomi Amerika Serikat (AS), dan studi asisten AI di bawah memakai 5.179 agen layanan pelanggan AS. Simulasi indeks 12 bulan pada artikel ini adalah data dummy, bukan data survei. Rama Digital bukan penasihat keuangan, hukum, atau pajak; artikel ini menjelaskan mekanisme dan cara hitung, bukan janji hasil. Keputusan pendanaan, valuasi, dan isi perjanjian wajib ditinjau penasihat hukum dan keuangan berizin. Tidak ada janji pendanaan atau hasil.
Sumber dibuka pada 14 September 2026; halaman menampilkan tanggal pembaruan. Contoh angka pada artikel ini adalah simulasi data dummy.
- Teknologi serbaguna seperti AI menuntut investasi pelengkap: proses, produk, model bisnis, dan SDM baru; investasi ini sering tak berwujud dan tidak terukur (NBER WP 25148, revisi Januari 2020; data AS).
- Produktivitas terukur diremehkan pada tahun awal teknologi baru, lalu dilebihkan saat manfaatnya dipanen (AEJ: Macroeconomics, Januari 2021).
- TFP AS yang disesuaikan untuk intangible 11,3% lebih tinggi dari ukuran resmi pada akhir 2004, dan 15,9% pada akhir 2017; efek terbesar pada software (NBER 25148).
- Asisten AI generatif menaikkan produktivitas 5.179 agen layanan pelanggan 14% rata-rata, dan 34% untuk pekerja baru (NBER WP 31161, revisi November 2023; data AS).
- Simulasi indeks data dummy: 100 sebelum go-live, 85 pada bulan 3, kembali 100 pada bulan 6, dan 120 pada bulan 12.
Kurva J transformasi digital: produktivitas terukur turun dulu sebelum naik
Erik Brynjolfsson, Daniel Rock, dan Chad Syverson menjelaskan pola kurva J transformasi digital lewat 1 model. Teknologi serbaguna seperti AI menuntut investasi pelengkap: proses baru, produk baru, model bisnis baru, dan SDM baru (NBER Working Paper 25148). Model mereka menghasilkan Productivity J-Curve, pola produktivitas yang melambat dulu saat teknologi serbaguna baru datang, lalu naik (NBER 25148).
Produktivitas terukur diremehkan pada tahun-tahun awal teknologi baru. Produktivitas itu lalu dilebihkan saat manfaat investasi tak berwujud dipanen (AEJ: Macroeconomics, Januari 2021).
Sisi manusia mengikuti pola serupa. Pada tahap Chaos dalam model perubahan Satir, kinerja kelompok jatuh, dan manajer perlu merencanakan penurunan ini (Steven M. Smith, 1997, sumber sekunder yang mengutip Weinberg).
Secara umum, kurva J menggambarkan penurunan dulu, lalu pemulihan yang melewati titik awal; baca apa itu kurva J untuk 4 konteksnya. Pada artikel ini, sumbu Y adalah indeks produktivitas terukur, bukan kas atau arus dana.
Masalah: penurunan 3 bulan pertama dibaca sebagai kegagalan sistem
Sebuah paper tahun 2017 menyebut 4 penjelasan untuk paradoks produktivitas AI. Jeda implementasi dinilai sebagai penjelasan paling besar (NBER Working Paper 24001).
Investasi pelengkap sering tak berwujud dan tidak terukur baik dalam statistik nasional (NBER 25148). Pola serupa berlaku di laporan bulanan perusahaan: jam kerja untuk proses baru, pelatihan, dan migrasi data jarang tercatat sebagai output.
Salah membaca penurunan ini berisiko. Tim dapat kembali ke sistem lama, membiarkan proses ganda berjalan terus, atau menyalahkan vendor tepat sebelum titik balik tercapai.
Software akuntansi adalah contoh sistem pertama yang lazim diganti perusahaan; baca software akuntansi sebagai sumber angka keuangan untuk sistem itu. Investor Series A juga membaca sistem dan data perusahaan sebelum pendanaan; baca apa itu pendanaan Series A untuk sudut itu.
Mekanisme: 3 investasi pelengkap yang tidak tercatat di laporan

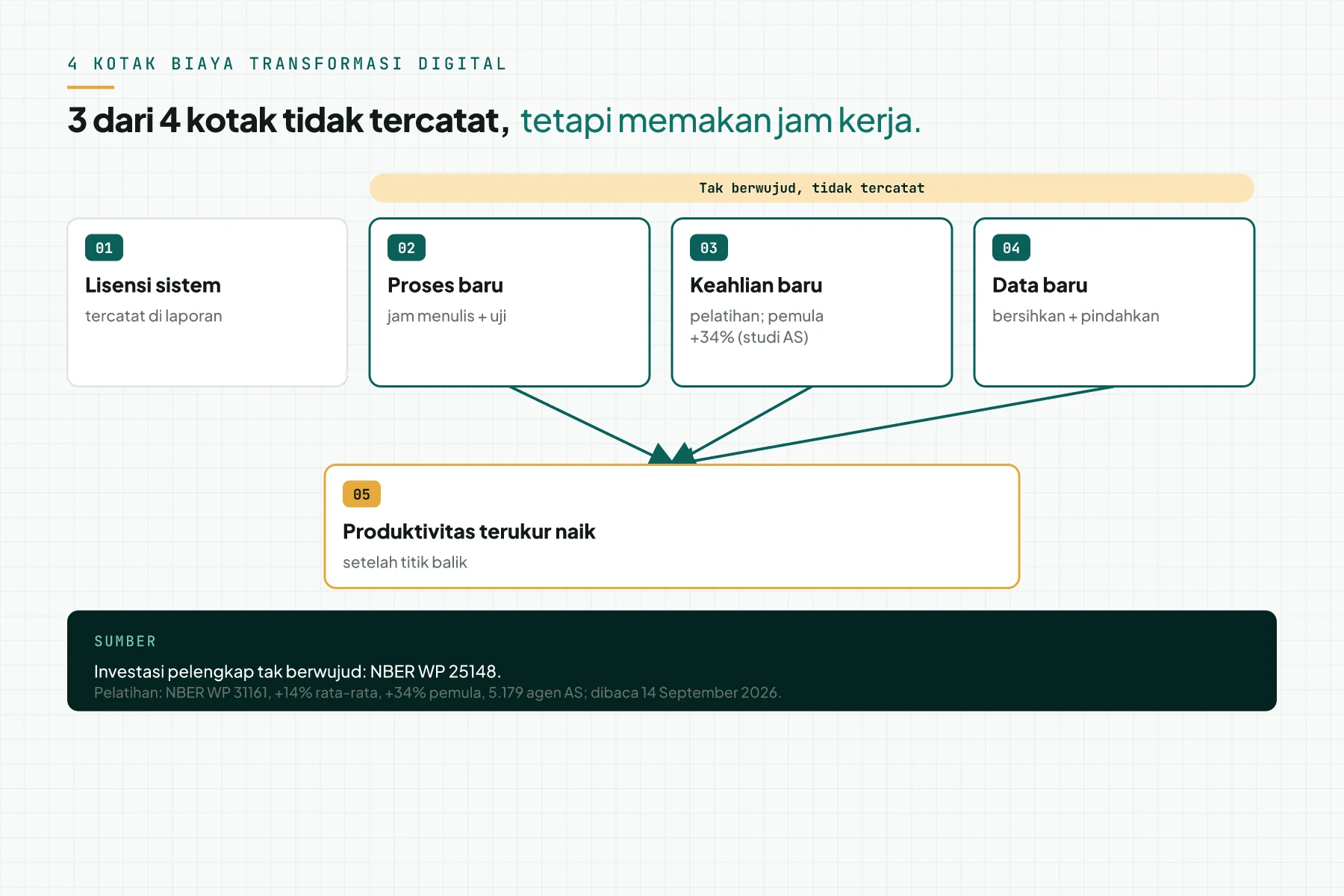

3 investasi pelengkap membentuk kedalaman dan lama kurva J transformasi digital. Ketiganya jarang muncul di laporan bulanan, tetapi memakan jam kerja tim.
Proses baru
Teknologi serbaguna menuntut proses, produk, dan model bisnis baru (NBER 25148). Biaya penyesuaian dan perubahan organisasi dapat dimodelkan sebagai modal tak berwujud (NBER 24001).
Keahlian baru
Learning curve menjelaskan sisi keahlian: tugas butuh lebih sedikit waktu dan sumber daya makin sering dikerjakan (Investopedia, Learning Curve). Kurva 80% berarti efisiensi naik 20% tiap kali volume produksi berlipat 2.
Data dan model bisnis baru
Efek kurva J terbesar ditemukan pada software, dengan efek lebih kecil pada perangkat keras komputer (NBER 25148). Efek modal tak berwujud yang terkait AI pada produktivitas terukur masih kecil, tetapi terus tumbuh, per revisi Januari 2020 (NBER 25148). TFP AS yang disesuaikan untuk aset tak berwujud 11,3% lebih tinggi dari ukuran resmi pada akhir 2004, dan 15,9% lebih tinggi pada akhir 2017 (NBER 25148).

2 model perubahan yang menjelaskan sisi manusia
2 model perubahan menjelaskan sisi manusia dari kurva J transformasi digital. Keduanya menjelaskan respons manusia terhadap perubahan, bukan kurva J keuangan.
Model perubahan Satir memuat 5 tahap: Late Status Quo, Resistance, Chaos, Integration, dan New Status Quo (Steven M. Smith, 1997). Tahap Resistance dimulai saat 1 unsur asing menuntut respons kelompok. Pada tahap Chaos, kinerja kelompok jatuh, dan manajer perlu merencanakan penurunan ini. Pada tahap Integration, 1 gagasan pengubah muncul, dan kinerja naik cepat lewat latihan. Pada New Status Quo, kinerja menetap lebih tinggi dari Late Status Quo bila perubahan terserap baik. Sumber ini adalah halaman sekunder Steven M. Smith yang mengutip Weinberg, bukan kutipan dari Satir Institute.
Kübler-Ross memperkenalkan 5 tahap pada 1969, dalam buku On Death and Dying (EKR Foundation). Organisasi mengadaptasi tahap itu sebagai Kübler-Ross Change Curve. Nama ini adalah merek dagang terdaftar milik keluarga Kübler-Ross. Responsnya meliputi Shock and Denial, Anger and Frustration, Bargaining and Reflection, Depression or Sadness, dan Acceptance and Integration. EKR Foundation menegaskan tahap ini bukan urutan kaku; prosesnya cair dan tidak linear.
Tabel 1 membandingkan 3 model yang menjelaskan penurunan lalu kenaikan. 2 model terakhir menjelaskan respons manusia, bukan kurva J keuangan.
| Model | Apa yang diukur | Tahapan | Titik terendah | Pemicu naik | Sumber dan catatan |
|---|---|---|---|---|---|
| Productivity J-curve | produktivitas terukur (TFP, output per jam) | investasi pelengkap dibangun, lalu dipanen | saat investasi tak berwujud paling besar dan belum menghasilkan | proses, keahlian, model bisnis baru selesai | NBER 25148 / AEJ Macro 2021; data AS |
| Model perubahan Satir | kinerja kelompok | Late Status Quo, Resistance, Chaos, Integration, New Status Quo | Chaos: kinerja jatuh | transforming idea, ditambah latihan | Steven M. Smith, 1997, mengutip Weinberg; sumber sekunder |
| Kübler-Ross Change Curve | respons emosional individu | Shock and Denial sampai Acceptance and Integration | Depression or Sadness | Acceptance and Integration | EKR Foundation; merek dagang terdaftar; tahap tidak linear |
Artikel ini berfokus pada indeks produktivitas, bukan kas. Baca kurva J arus kas startup: titik terendah dan titik balik untuk versi dengan sumbu rupiah. Baca juga kurva J vs hockey stick vs death valley curve untuk membedakan bentuk kurva lain.
Prasyarat: 1 ukuran output, 1 baseline 3 bulan, 1 pemilik proses

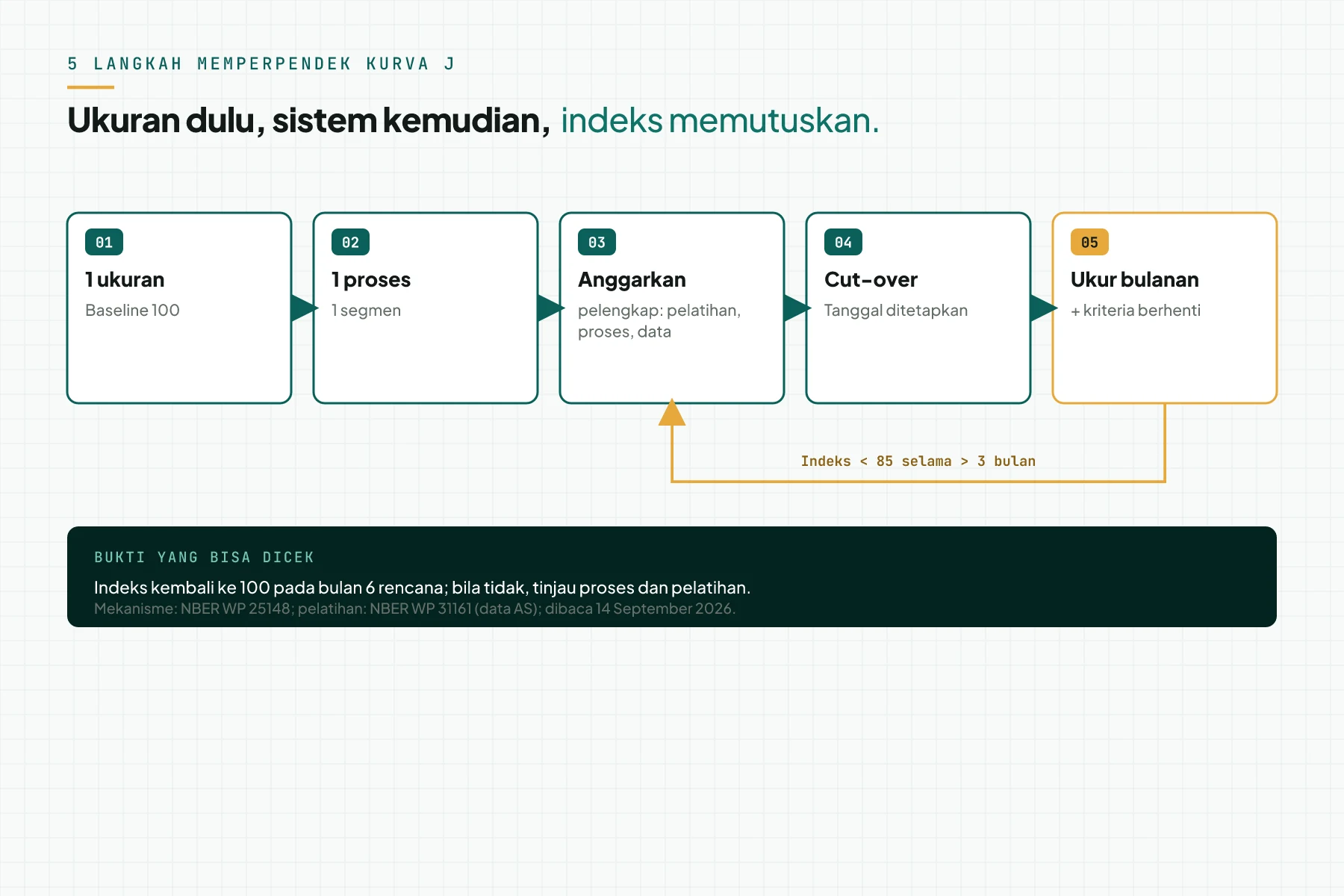

Siapkan 6 hal ini sebelum masuk ke langkah memperpendek kurva J.
- 1 ukuran output tim per bulan: pesanan diproses, invoice terbit, atau tiket selesai per jam kerja.
- Rata-rata 3 bulan sebelum go-live sebagai baseline, ditulis sebagai indeks 100.
- 1 pemilik proses yang bertanggung jawab atas ukuran ini.
- 1 tanggal go-live yang sudah ditetapkan.
- Anggaran pelatihan dalam jam kerja, bukan hanya biaya lisensi.
- 1 spreadsheet indeks bulanan yang kosong, siap diisi.
Tanpa baseline 3 bulan, indeks bulan 1 tidak dapat dibandingkan. Mulai mengukur sebelum kontrak sistem ditandatangani.
Langkah 1: Tetapkan 1 ukuran produktivitas dan baseline 100
Buka laporan output 3 bulan terakhir. Pilih 1 ukuran yang sudah dicatat sebelum sistem baru dipasang, lalu hitung rata-rata 3 bulan itu sebagai baseline 100.
Pakai ukuran output per jam kerja, bukan jumlah fitur yang dipakai. Indeks bulan ke-n sama dengan output per jam bulan itu, dibagi baseline, dikali 100. Pola turun-naik ini mengikuti productivity J-curve (NBER 25148).
Verifikasi: baseline 3 bulan biasanya memberi indeks 90 sampai 110 di bulan-bulan berikutnya. Bila rentangnya lebih lebar, ukurannya musiman, dan tim butuh baseline 12 bulan.
Langkah 2: Mulai dari 1 proses dan 1 segmen pelanggan
Buka daftar proses. Pilih 1 proses dengan volume tinggi dan aturan jelas, untuk 1 segmen pelanggan; baca apa itu ICP untuk memilih segmen ini.
Rekomendasi Rama Digital: bangun investasi pelengkap per proses, bukan sekaligus. Kondisi: 1 proses dengan volume tinggi dan aturan jelas. 1 proses membuat penurunan lebih dangkal dan lebih pendek.

Verifikasi: 1 dokumen proses 1 halaman, bertanggal, dengan segmen, input, output, dan pemilik yang tertulis jelas.
Langkah 3: Anggarkan investasi pelengkap: pelatihan, proses, data
Buka anggaran proyek. Tambahkan 3 baris baru di luar biaya lisensi: jam pelatihan, jam menulis proses, dan jam membersihkan serta memindahkan data.
Asisten AI generatif menaikkan produktivitas 5.179 agen layanan pelanggan AS 14% rata-rata, dan 34% untuk pekerja baru (NBER Working Paper 31161). Latih pekerja baru lebih dulu, baru pekerja senior.
Kurva 80% berarti efisiensi naik 20% tiap kali volume produksi berlipat 2 (Investopedia, Learning Curve). Volume latihan, bukan lama kursus, yang memperpendek kurva J.

Verifikasi: 3 baris anggaran punya angka jam dan pemilik yang jelas. Baca ROI 1 kali: ROIROILaba dikurangi seluruh biaya, lalu dibagi seluruh biaya. ROI menghitung laba, sedangkan ROAS menghitung pendapatan kotor.Buka glosarium dihitung setelah titik balik, bukan di bulan 1 sampai 3.
Langkah 4: Batasi proses ganda dengan tanggal cut-over
Buka kalender proyek. Tulis tanggal saat sistem lama berhenti dipakai untuk proses yang dipilih; proses ganda menggandakan jam kerja tanpa menambah output.
Tahap Chaos pada model Satir berakhir saat gagasan pengubah ditemukan dan latihan menaikkan kinerja (Steven M. Smith, 1997). Tanggal cut-over memberi batas waktu yang jelas untuk tahap ini.
Verifikasi: setelah tanggal cut-over, tidak ada entri baru di sistem lama untuk proses itu. Buat 1 laporan pengecualian tiap minggu.
Langkah 5: Ukur tiap bulan dan tetapkan kriteria berhenti
Buka spreadsheet indeks. Isi indeks bulan 1 sampai 12, lalu bandingkan dengan jalur rencana: 85 di bulan 3, 100 di bulan 6, dan 120 di bulan 12.
Kriteria berhenti: indeks di bawah 85 selama lebih dari 3 bulan berturut-turut, atau belum kembali 100 pada bulan 6. Kedua kondisi ini memicu tinjauan proses dan pelatihan, bukan pembatalan otomatis. Rekomendasi Rama Digital: tinjau langkah 3 dan 4 dulu, sebelum mengganti sistem.
Laporkan 3 angka ke pemilik bisnis tiap bulan: titik terendah indeks, bulan saat indeks kembali 100, dan indeks bulan berjalan.
Verifikasi: 12 sel indeks terisi dengan tanggal. Bandingkan 1 grafik bertanggal dengan Figure 1 di atas.

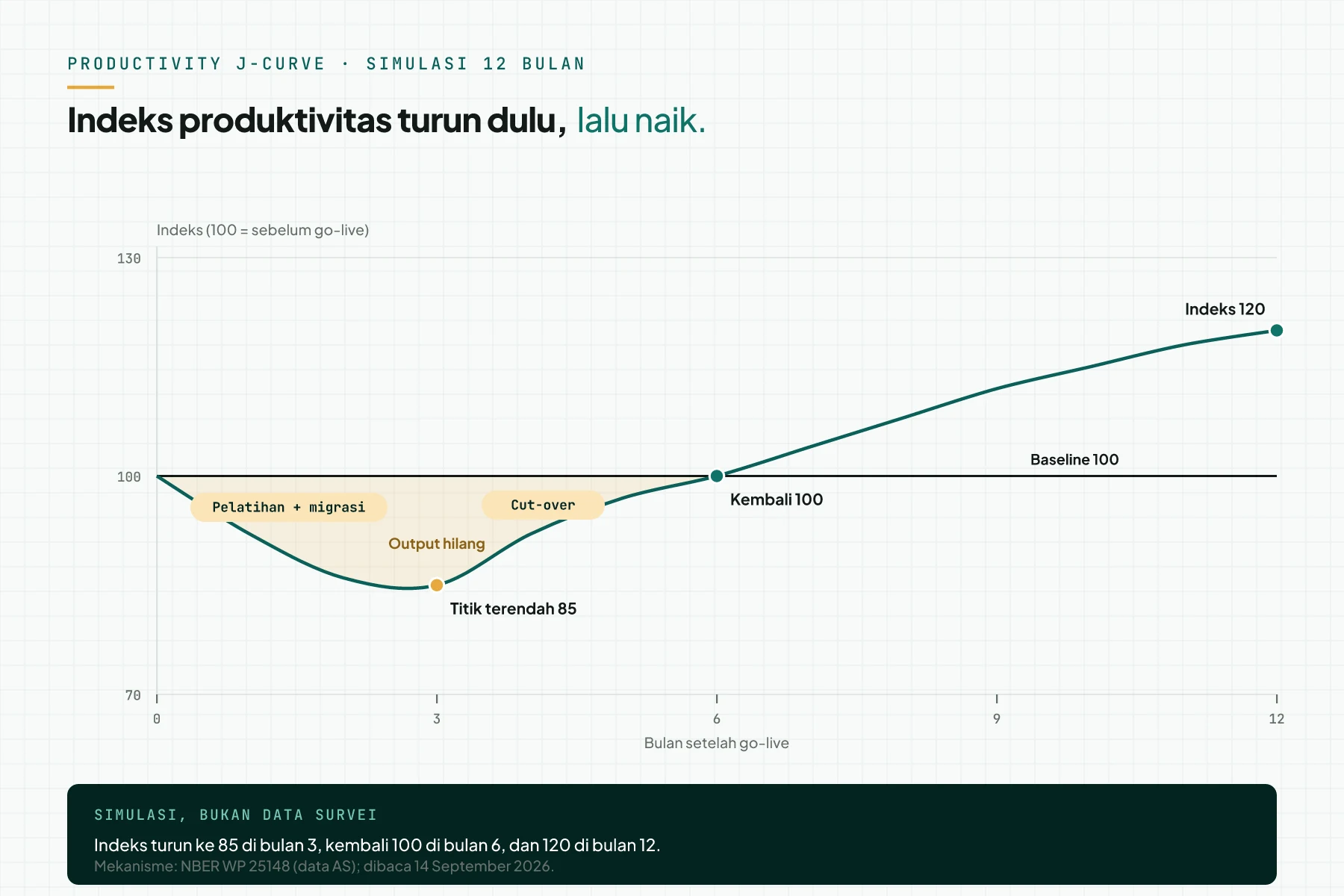

Contoh simulasi: indeks produktivitas 12 bulan setelah go-live (data dummy)
Simulasi ini memakai data dummy dengan tanggal go-live 1 Oktober 2026, dibuat pada 14 September 2026.
Asumsi: indeks bulan ke-n sama dengan output per jam kerja bulan itu, dibagi rata-rata 3 bulan sebelum go-live, dikali 100. Bulan 1 sampai 3 memuat pelatihan, migrasi data, dan proses ganda. Cut-over dimulai awal bulan 4; latihan rutin berjalan bulan 4 sampai 12.
| Bulan | Indeks | Kejadian |
|---|---|---|
| 0 | 100 | baseline (rata-rata 3 bulan sebelum go-live) |
| 1 | 92 | go-live; pelatihan awal; migrasi data |
| 2 | 86 | proses ganda; pelatihan lanjutan |
| 3 | 85 | titik terendah; migrasi selesai |
| 4 | 92 | cut-over; sistem lama berhenti |
| 5 | 97 | latihan rutin |
| 6 | 100 | kembali 100 |
| 7 | 104 | latihan rutin |
| 8 | 108 | proses kedua ditambah |
| 9 | 112 | latihan rutin |
| 10 | 115 | latihan rutin |
| 11 | 118 | latihan rutin |
| 12 | 120 | indeks 120; tinjauan tahunan |
Titik terendah indeks 85 terjadi di bulan 3. Indeks kembali 100 di bulan 6. Indeks mencapai 120 di bulan 12; angka ini adalah simulasi indeks, bukan data survei.
Checklist sebelum go-live sistem baru
- Pilih 1 ukuran output per jam kerja, dan hitung baseline 100 dari 3 bulan sebelum go-live (pemilik proses; bukti: 3 angka bulanan bertanggal).
- Pilih 1 proses untuk 1 segmen pelanggan sebagai proses pertama (pemilik bisnis; bukti: dokumen proses 1 halaman).
- Tulis anggaran jam untuk pelatihan, penulisan proses, dan pembersihan data di luar biaya lisensi (manajer proyek; bukti: 3 baris anggaran dengan pemilik).
- Jadwalkan pelatihan pekerja baru lebih dulu, lalu pekerja senior (manajer proyek; bukti: daftar hadir pelatihan).
- Tetapkan tanggal cut-over saat sistem lama berhenti untuk proses itu (pemilik bisnis; bukti: tanggal di kalender proyek).
- Isi indeks bulanan, dan bandingkan dengan jalur rencana 85, 100, dan 120 (pemilik proses; bukti: spreadsheet indeks dan grafik).
- Laporkan 3 angka ke pemilik bisnis tiap bulan: titik terendah, bulan kembali 100, dan indeks bulan ini (pemilik proses; bukti: 1 halaman laporan).
- Kriteria berhenti: bila indeks di bawah 85 lebih dari 3 bulan, tinjau proses dan pelatihan dulu, bukan sistem.
FAQ kurva J transformasi digital
Apa itu kurva J transformasi digital? Kurva J transformasi digital adalah penurunan produktivitas terukur setelah sistem baru, lalu kenaikan yang melewati tingkat semula, menurut model Brynjolfsson, Rock, dan Syverson. Sumbu Y-nya adalah indeks produktivitas, bukan kas.
Kenapa produktivitas turun setelah sistem baru dipasang? Tim membangun investasi pelengkap yang tak berwujud: proses baru, keahlian baru, dan data baru. Jam kerja untuk membangunnya jarang tercatat sebagai output, dan jeda implementasi dinilai sebagai penjelasan terbesar.
Berapa lama penurunan produktivitas berlangsung? Tidak ada 1 angka pasti; riset makro AS mengukurnya dalam hitungan tahun. Simulasi indeks pada artikel ini memakai 3 bulan turun dan 6 bulan untuk kembali; ukur dengan indeks bulanan milik Anda sendiri.
Apakah adopsi AI juga mengikuti kurva J? Ya. Model yang sama berlaku untuk AI sebagai teknologi serbaguna. Studi terhadap 5.179 agen layanan pelanggan AS mencatat kenaikan produktivitas 14% rata-rata, dan 34% untuk pekerja baru.
Apa bedanya productivity J-curve dan Kübler-Ross Change Curve? Productivity J-curve mengukur output terukur perusahaan. Kübler-Ross Change Curve menggambarkan respons emosional individu, dan namanya adalah merek dagang terdaftar; tahapnya juga tidak linear.
Kapan sistem baru harus dihentikan? Bukan keputusan otomatis. Tinjau proses dan pelatihan dulu bila indeks di bawah 85 lebih dari 3 bulan, atau belum kembali 100 pada bulan 6. Ini rekomendasi Rama Digital, dengan kondisi itu.
Langkah berikutnya
Rama Digital bukan penasihat keuangan, hukum, atau pajak, dan artikel ini tidak menjanjikan kenaikan produktivitas untuk bisnis Anda. Bila tim Anda ingin menyusun urutan proses dan anggaran pelatihan yang tertulis, pakai layanan AI Implementation Roadmap. Bila Anda ingin bertanya dulu, jadwalkan sesi 30 menit.
Sumber
- NBER Working Paper 25148: The Productivity J-Curve
- AEJ: Macroeconomics 13(1): The Productivity J-Curve
- NBER Working Paper 24001: AI and the Modern Productivity Paradox
- NBER Working Paper 31161: Generative AI at Work
- Investopedia: Learning Curve
- Steven M. Smith: The Satir Change Model (sekunder)
- EKR Foundation: Kubler-Ross Change Curve
