Jawaban langsung: Hukum Parkinson adalah pengamatan bahwa pekerjaan memanjang sampai mengisi waktu yang tersedia. C. Northcote Parkinson menulisnya sebagai esai satir di The Economist, 19 November 1955. Riset sesudahnya mendukung sebagian klaim itu: tenggat yang lebih ketat memberi tempo kerja yang lebih cepat. Untuk bisnis kecil, artinya begini: hitung tenggat dari jam kerja nyata, beri batas waktu pada rapat, dan jangan buat anggaran yang wajib habis.

Kondisi utama: Hukum ini berlaku untuk pekerjaan dengan lingkup lentur, misalnya desain, laporan, rapat, dan persetujuan. Batas: Esai 1955 adalah satir tentang birokrasi Inggris, bukan eksperimen. Studi tenggat yang terkenal dari Ariely dan Wertenbroch (2002) ditarik oleh jurnalnya pada 2 September 2026. Tenggat yang terlalu ketat juga dapat gagal, karena orang cenderung meremehkan waktu kerja.

Kami membuka 14 sumber pada 28 Oktober 2026. Situs The Economist menolak akses kami, jadi kami membaca teks penuh esai 1955 lewat salinan PDF esai itu di cat-v.org. Kami juga membaca teks penuh Goswami dan Urminsky (2020), working paper NBER dari Liebman dan Mahoney, dan Locke dan Latham (2002). Untuk sumber lain, kami membaca abstrak di APA PsycNet, PubMed, atau Crossref. Studio bernama Raka di artikel ini memakai data dummy, bukan data klien.

Masalahnya: tenggat, anggaran, dan rapat yang selalu habis pas

Anda memberi tim 4 minggu untuk membuat website klien. Website itu selesai pada hari terakhir minggu ke-4. Proyek berikutnya mendapat 2 minggu, dan proyek itu selesai pada hari terakhir minggu ke-2.

Pola yang sama muncul di tempat lain. Anggaran iklan bulanan habis tepat pada akhir bulan. Rapat yang dijadwalkan 60 menit selesai pada menit ke-60, walau keputusannya muncul pada menit ke-20.

Parkinson memberi nama pada pola ini pada 1955. Bagi solo founder dan tim kecil, pola ini mahal. Waktu tim adalah biaya terbesar, dan setiap hari tambahan menunda proyek berikutnya.

Jam kerja yang panjang juga tidak sama dengan hasil kerja. Artikel tentang presenteeism membahas cara mengukur hasil kerja, bukan kehadiran.

Cara kerjanya: dari esai satir ke bukti riset

Bagian ini memisahkan 2 hal: apa yang Parkinson tulis, dan apa yang riset sesudahnya temukan.

1. Apa yang Parkinson tulis pada 1955

Esai itu dibuka dengan kalimat ini: "work expands so as to fill the time available for its completion". Contoh pertamanya adalah seorang perempuan lanjut usia yang memakai 1 hari penuh untuk mengirim 1 kartu pos. Menurut Parkinson, orang yang sibuk dapat menyelesaikan tugas itu dalam 3 menit.

Parkinson lalu menulis 2 faktor yang mendorong jumlah pegawai naik. Faktor 1: seorang pejabat ingin menambah bawahan, bukan saingan. Faktor 2: para pejabat membuat pekerjaan untuk satu sama lain.

Contoh faktor 2 di esai itu adalah 7 pejabat yang meneruskan 1 dokumen dari meja ke meja. Pejabat senior akhirnya menulis jawaban yang sama dengan jawaban yang dapat ia tulis sendiri. Lebih banyak orang memakai lebih banyak waktu untuk hasil yang sama.

2. Data staf Admiralty dan Colonial Office

Parkinson memakai statistik Admiralty, kementerian Angkatan Laut Inggris, untuk tahun 1914 dan 1928. Dalam 14 tahun itu, jumlah kapal tempur aktif turun dari 62 ke 20. Jumlah pejabat Admiralty naik dari 2.000 ke 3.569, atau 78,45%.

Data Admiralty19141928Perubahan
Kapal tempur aktif6220-67,74%
Perwira dan pelaut146.000100.000-31,50%
Pekerja galangan57.00062.439+9,54%
Pejabat dan juru tulis galangan3.2494.558+40,28%
Pejabat Admiralty2.0003.569+78,45%

Parkinson juga menulis data Colonial Office, kantor urusan wilayah jajahan Inggris. Stafnya naik dari 372 orang pada 1935 ke 1.661 orang pada 1954, walau wilayah jajahan menyusut. Menurut Parkinson, laju kenaikan pada masa damai adalah 5,24% per tahun (1935 sampai 1939) dan 6,55% per tahun (1947 sampai 1954).

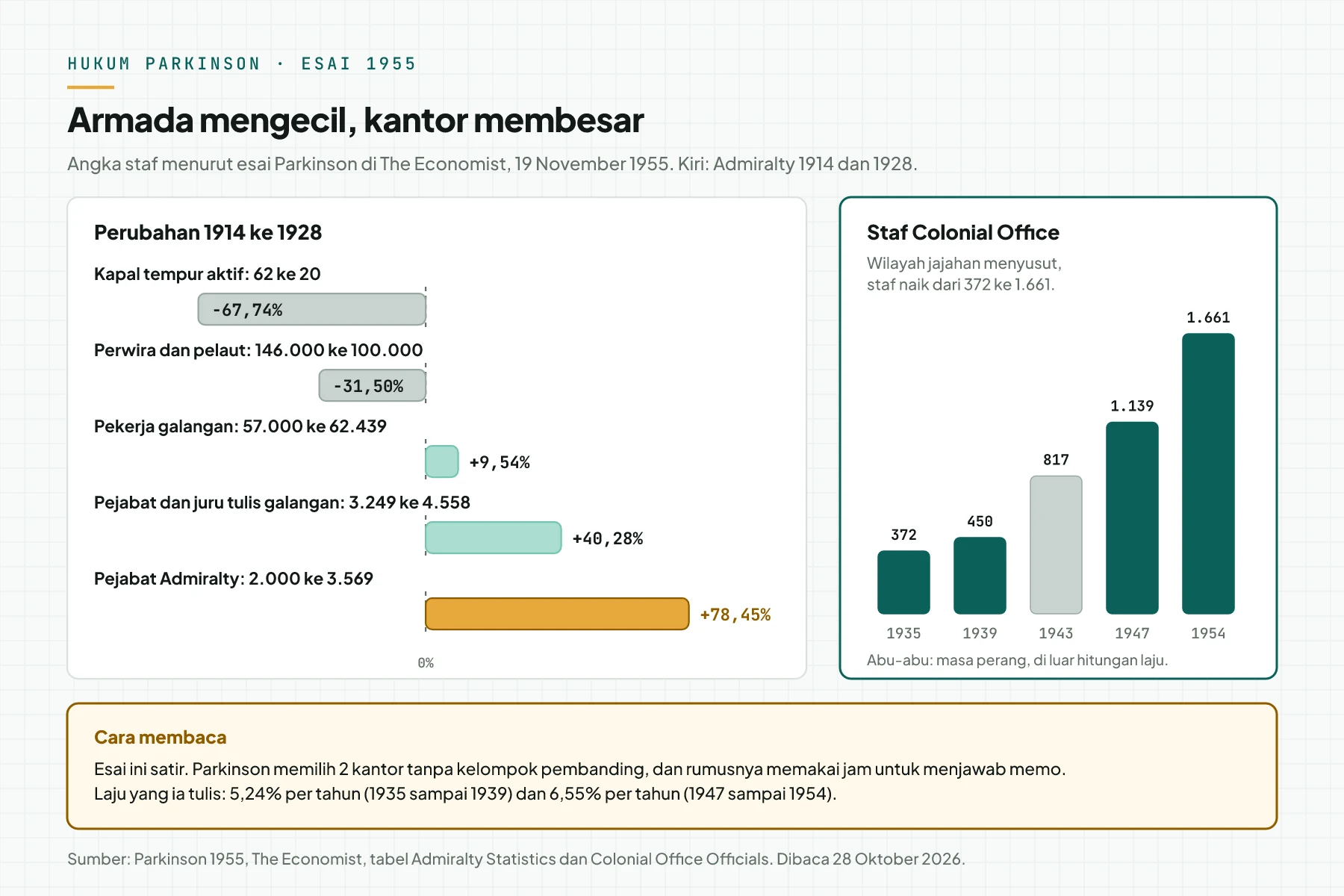

Grafik dari esai 1955: dari 1914 ke 1928, kapal tempur turun 67,74% dan pejabat Admiralty naik 78,45%. Staf Colonial Office naik dari 372 ke 1.661.
(1) Kiri: armada mengecil, tetapi staf kantor membesar. Batang amber adalah pejabat Admiralty, +78,45%. (2) Kanan: staf Colonial Office per tahun. Batang abu-abu adalah tahun perang, yang Parkinson keluarkan dari hitungan laju. (3) Kotak amber di bawah memberi cara membaca data. Kesimpulan: angka itu menunjukkan pola, tetapi esai ini satir dan tidak punya kelompok pembanding. Sumber: Parkinson (1955), The Economist, dibaca 28 Oktober 2026 lewat salinan PDF.

3. Kenapa esai ini satir, bukan bukti

Esai itu memakai gaya laporan ilmiah untuk menyindir. Parkinson menulis rumus dengan variabel seperti jumlah jam untuk menjawab memo internal. Ia lalu menulis bahwa hasil rumus itu selalu 5,17% sampai 6,56% per tahun, berapa pun jumlah pekerjaannya.

Data Admiralty juga tidak punya kelompok pembanding. Data itu menunjukkan bahwa staf kantor naik saat armada turun, tetapi data itu tidak menguji sebabnya. Kalimat penutup esai itu membandingkan penulis dengan ahli botani: tugasnya mengukur laju tumbuh gulma, bukan mencabutnya.

Jadi kalimat pertama esai itu lebih berguna untuk bisnis daripada rumusnya. Riset di bawah menguji kalimat pertama itu.

4. Eksperimen: waktu berlebih membuat kerja lebih lama

Aronson dan Gerard (1966) memberi sebagian peserta waktu berlebih, seolah-olah karena kesalahan. Pada tugas serupa berikutnya, peserta itu bekerja lebih lama, walau mereka boleh memilih tempo sendiri. Penulis menyimpulkan bahwa pekerjaan yang sudah memanjang tetap panjang pada tugas berikutnya.

Bryan dan Locke (1967) menguji hukum Parkinson sebagai efek tujuan kerja. Kami tidak dapat membuka teks studi itu. Menurut rangkuman Locke dan Latham (2002), tenggat ketat memberi tempo kerja lebih cepat daripada tenggat longgar di laboratorium.

Brannon, Hershberger, dan Brock (1999) memberi tahu sebagian mahasiswa bahwa set foto ke-4 batal, sebelum mereka mengerjakan set ke-3. Kelompok itu memperlambat kerja pada set ke-3. Efek ini muncul lagi pada 2 replikasi persis dan 1 replikasi konseptual.

5. Lapangan: 379 anggota kru tebang kayu

Latham dan Locke (1975) menguji hal yang sama di lapangan. Pabrik kayu hanya menerima kiriman 1 atau 2 hari per minggu. Pada minggu itu, 379 anggota kru tebang mencatat laju output yang lebih tinggi daripada minggu tanpa batas.

Ada 1 catatan penting. Pemilik dan kru dibayar per unit kayu, jadi mereka punya insentif untuk mengejar output saat hari kiriman terbatas. Tim yang digaji bulanan dapat bereaksi lain.

6. Atasan juga ikut memperpanjang perkiraan

Goswami dan Urminsky (2020) menemukan sisi lain hukum Parkinson. Pada Studi 1, 116 peserta menyusun puzzle digital dengan batas 5 menit, 15 menit, atau tanpa batas. Waktu nyata mereka hampir sama: 2,24 menit, 2,75 menit, dan 2,23 menit. Selisih itu tidak signifikan secara statistik.

Lalu 602 juri online menebak waktu kerja peserta itu. Juri menebak 3,49 menit untuk batas 5 menit dan 6,89 menit untuk batas 15 menit. Jadi batas waktu yang panjang membuat orang mengira pekerjaannya lebih besar.

Studi 5 menguji 203 manajer perusahaan dengan karyawan di bawah 100 orang. Saat batas proyek pemasaran naik dari 4 ke 6 minggu, perkiraan waktu kerja vendor naik dari 1,62 ke 2,73 minggu. Perkiraan jumlah surat yang vendor kirim juga naik, dari sekitar 12.000 ke 17.000. Penulis menyebut pola ini bias persepsi lingkup kerja.

7. Anggaran: belanja menumpuk di minggu terakhir

Hukum Parkinson juga muncul pada uang. Liebman dan Mahoney (2017) membaca hampir semua data pengadaan pemerintah federal AS dari 2004 sampai 2009. Anggaran itu hangus bila tidak terpakai sampai akhir tahun anggaran.

Hasilnya: 8,7% belanja jatuh di minggu terakhir tahun anggaran. Bila belanja merata, angka per minggu adalah 1,9%. Jadi belanja minggu terakhir 4,9 kali rata-rata minggu lain.

Mutu juga turun. Proyek TI yang dimulai di minggu terakhir punya odds 2,2 sampai 5,6 kali lebih tinggi untuk mendapat skor mutu lebih rendah. Departemen Kehakiman AS boleh membawa sisa anggaran TI ke tahun berikutnya. Di sana, hanya 3,4% belanja TI jatuh di minggu terakhir, lawan 9,3% untuk belanja non-TI.

Data ini berasal dari pemerintah AS, bukan dari UMKM. Polanya tetap relevan untuk anggaran iklan atau anggaran divisi yang wajib habis setiap bulan.

8. Rapat: waktu lebih pendek, keputusan sama

Bluedorn, Turban, dan Love (1999) membandingkan 56 kelompok 5 orang yang rapat sambil berdiri dengan 55 kelompok yang rapat sambil duduk. Rapat duduk 34% lebih lama. Mutu keputusannya tidak lebih baik.

Peserta rapat duduk lebih puas dengan rapatnya. Peserta studi ini adalah mahasiswa. Jadi studi ini mendukung batas waktu rapat, tetapi studi ini tidak membuktikan bahwa semua rapat harus berdiri.

9. Batas bukti: studi tenggat Ariely ditarik

Banyak artikel produktivitas mengutip Ariely dan Wertenbroch (2002) sebagai bukti bahwa tenggat bertahap mengalahkan penundaan. Psychological Science menarik artikel itu pada 2 September 2026, menurut catatan retraksi.

Pada Studi 2, artikel itu melaporkan 136,1 koreksi untuk peserta dengan tenggat merata, lawan 71,1 untuk peserta dengan 1 tenggat di hari terakhir. Data Colada edisi 138 menemukan bahwa 18 dari 20 peserta kelompok hari terakhir punya pasangan dengan angka koreksi yang identik. Pada edisi 139, mereka menemukan 13 nilai Studi 1 yang berbeda dari hitung ulang, dan 12 nilai searah dengan hipotesis.

Hyndman dan Bisin (2026) mengulang Studi 2 dan menemukan bahwa perubahan tenggat memberi efek yang dapat diabaikan. Menurut Retraction Watch, Wertenbroch sendiri meminta retraksi pada 23 Juli 2026. Jadi jangan pakai studi itu sebagai bukti, termasuk di presentasi tim Anda.

Batas kedua datang dari arah sebaliknya. Buehler, Griffin, dan Ross (1994) menguji 465 mahasiswa dalam 5 studi. Prediksi waktu selesai mereka terlalu optimis. Bias itu hilang saat peserta menghubungkan prediksi dengan pengalaman lama.

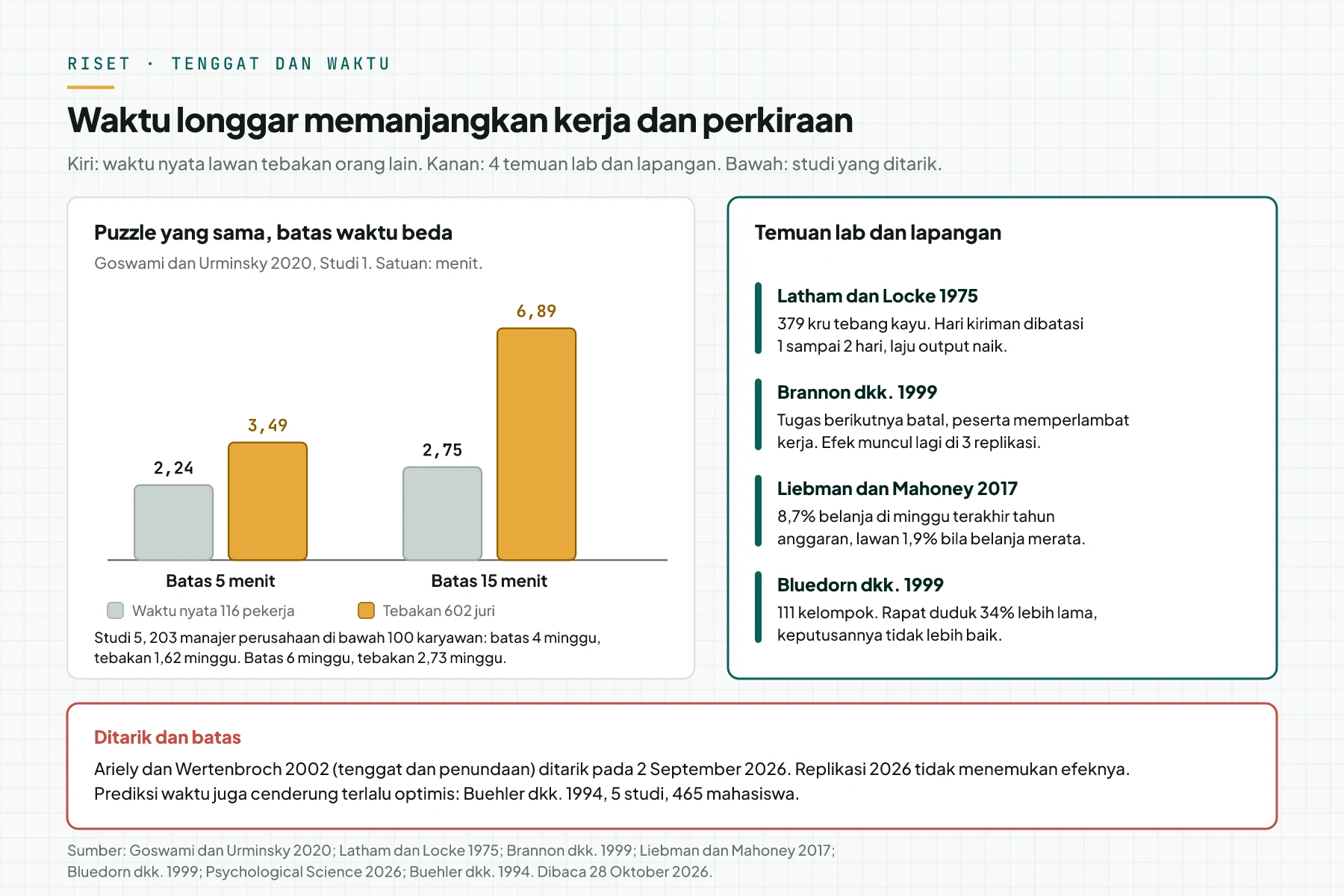

Grafik batang: pekerja butuh 2,24 dan 2,75 menit pada batas 5 dan 15 menit, tetapi juri menebak 3,49 dan 6,89 menit. Panel kanan memuat 4 studi. Kotak merah mencatat retraksi.
(1) Kiri: waktu nyata 116 pekerja hampir tidak berubah, tetapi tebakan 602 juri naik 2 kali pada batas yang lebih panjang. (2) Kanan: 4 studi lab dan lapangan tentang waktu longgar, anggaran, dan rapat. (3) Kotak merah memuat studi yang ditarik dan batas planning fallacy. Kesimpulan: tenggat panjang memanjangkan kerja dan perkiraan kerja. Sumber: Goswami dan Urminsky (2020), Latham dan Locke (1975), Brannon dkk. (1999), Liebman dan Mahoney (2017), Bluedorn dkk. (1999), Psychological Science (2026), Buehler dkk. (1994), dibaca 28 Oktober 2026.

Jadi tenggat yang terlalu longgar membuat pekerjaan memanjang, dan tenggat yang terlalu ketat membuat jadwal meleset. Rekomendasi Rama Digital: hitung tenggat dari jam kerja nyata pekerjaan serupa, bukan dari perasaan atau dari kalender yang kosong.

Perbandingan: 4 alat melawan hukum Parkinson

Riset di atas memberi 4 alat. Tabel ini memisahkan alat, sasaran, bukti, dan risikonya.

AlatYang Anda lakukanSasaranBuktiRisiko
Tenggat dari jam nyataHitung jam kerja 3 pekerjaan serupa, lalu tambah cadangan.Proyek dan tugas rutinBryan dan Locke (1967), Latham dan Locke (1975), Buehler dkk. (1994)Data jam lama tidak tercatat
Titik cek bertahapPecah 1 tenggat besar menjadi 3 sampai 4 hasil antara.Proyek lebih dari 1 mingguBelum ada bukti kuat. Studi Ariely dan Wertenbroch (2002) ditarik.Beban laporan bila titik cek terlalu banyak
Batas waktu rapatJadwalkan 30 menit dengan agenda dan 1 pemilik keputusan.Rapat rutinBluedorn dkk. (1999)Peserta merasa kurang puas
Anggaran yang tidak hangusIzinkan sisa anggaran pindah ke periode berikutnya, dengan batas biaya per hasil.Iklan, pembelian, dan anggaran divisiLiebman dan Mahoney (2017)Sisa anggaran menumpuk tanpa rencana

Alat 1, 3, dan 4 punya bukti langsung. Alat 2 belum punya bukti kuat sesudah retraksi 2026, jadi ukur hasilnya di tim Anda. 5 langkah di bawah memakai keempat alat itu.

Sebelum mulai: siapkan 5 hal

  • 1 jenis pekerjaan yang berulang, misalnya proyek website, laporan bulanan, atau konten mingguan.
  • Catatan waktu 3 pekerjaan serupa terakhir: tanggal mulai, tanggal selesai, dan jam kerja bila ada.
  • Kalender rapat tim untuk 2 minggu terakhir.
  • Laporan anggaran 3 bulan terakhir, misalnya belanja iklan per hari.
  • 1 spreadsheet kosong.

Bila Anda tidak punya catatan jam kerja, mulai catat dari minggu ini. Pakai riwayat chat, riwayat file, atau invoice sebagai pengganti sementara.

Langkah 1: Ukur waktu nyata dari 3 pekerjaan serupa

Buka spreadsheet. Tulis 3 pekerjaan serupa terakhir dalam 1 tabel: tenggat, hari selesai, dan jam kerja tercatat. Hitung rata-rata jam kerja dan jam kerja tertinggi.

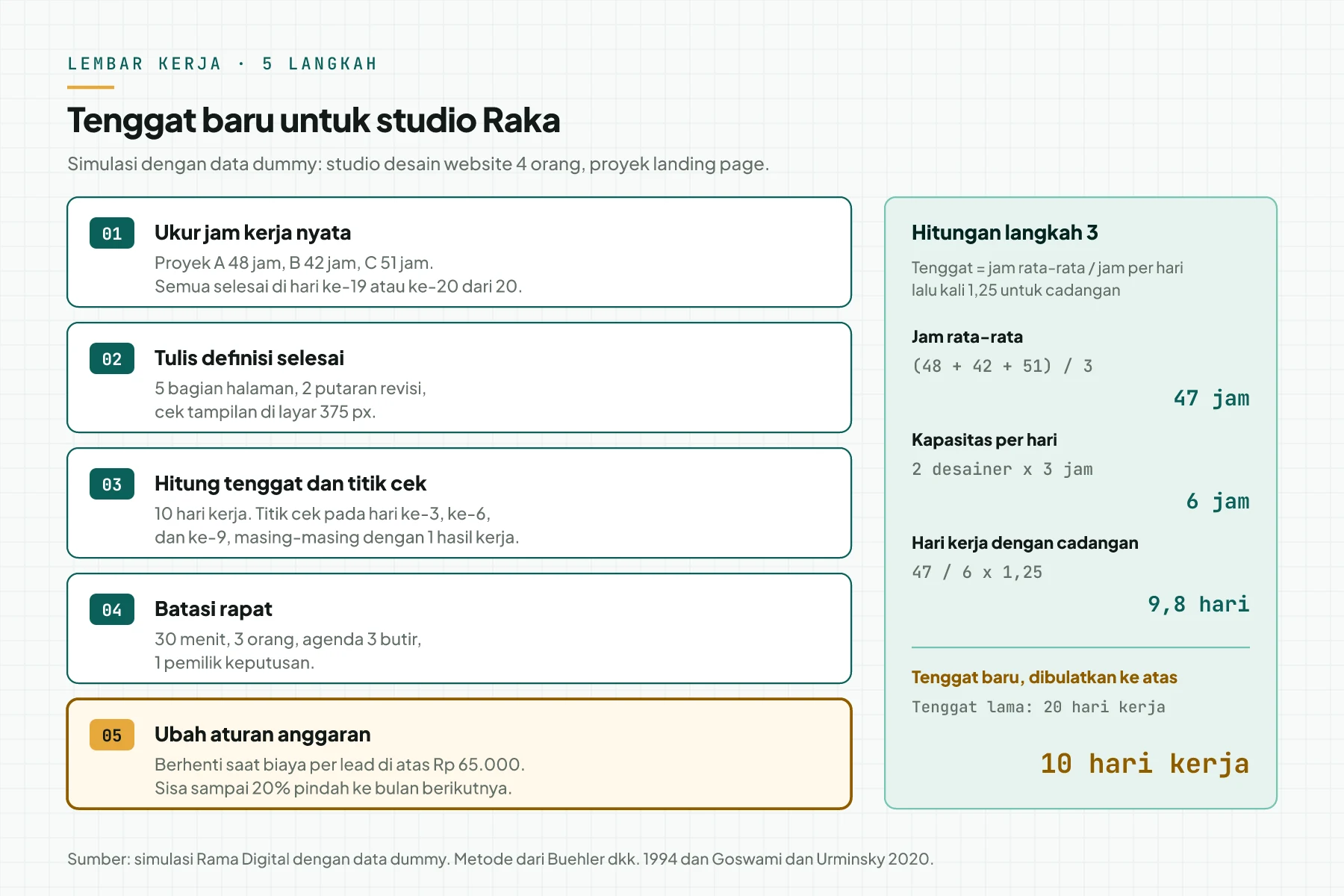

Lembar kerja 5 langkah untuk pemilik studio bernama Raka. Kotak hitungan memberi rata-rata 47 jam, 6 jam per hari, 9,8 hari dengan cadangan, dan tenggat baru 10 hari kerja.
(1) 5 kotak kiri adalah 5 langkah artikel ini, terisi untuk Raka. (2) Kotak amber adalah aturan anggaran dengan batas berhenti. (3) Kotak hijau menghitung tenggat baru dari jam kerja nyata. Kesimpulan: tenggat berasal dari data, bukan dari kalender yang kosong. Sumber: simulasi Rama Digital dengan data dummy, metode dari Buehler dkk. (1994) dan Goswami dan Urminsky (2020).

Langkah ini memakai temuan Buehler, Griffin, dan Ross (1994): bias optimis hilang saat orang menghubungkan prediksi dengan pengalaman lama. Bila pekerjaan selalu selesai tepat di hari tenggat, hukum Parkinson kemungkinan sedang bekerja. Cek: tabel memuat 3 pekerjaan, dan setiap baris punya angka jam kerja.

Langkah 2: Tulis definisi selesai sebelum memberi tenggat

Tulis definisi selesai dalam 1 halaman: daftar hasil kerja, jumlah putaran revisi, dan cara cek mutu. Contoh: 5 bagian halaman, 2 putaran revisi, dan cek tampilan pada lebar layar 375 px.

Goswami dan Urminsky (2020) menemukan bahwa tenggat yang panjang membuat orang mengira lingkup kerja lebih besar. Definisi selesai menahan lingkup kerja supaya tetap sama. Cek: klien atau atasan menyetujui definisi selesai sebelum Anda menulis tenggat.

Langkah 3: Hitung tenggat dan pecah menjadi titik cek

Hitung tenggat dengan rumus ini: rata-rata jam kerja dibagi jam kerja per hari untuk pekerjaan itu, lalu kali 1,25 untuk cadangan. Bulatkan ke atas. Pastikan hasilnya juga menutup pekerjaan terlama dari langkah 1.

Lalu pecah tenggat menjadi 3 sampai 4 titik cek. Setiap titik cek punya 1 hasil kerja yang dapat dilihat, misalnya wireframe, desain, atau halaman di server uji. Rekomendasi Rama Digital: pakai cadangan 25% untuk pekerjaan yang pernah Anda kerjakan, dan 50% untuk pekerjaan baru. Cek: setiap titik cek punya tanggal, pemilik, dan 1 hasil kerja.

Langkah 4: Pasang batas waktu dan agenda di setiap rapat

Ubah durasi default rapat rutin dari 60 menit ke 30 menit. Tulis agenda dengan paling banyak 3 butir di undangan. Tulis juga 1 orang yang memegang keputusan.

Bluedorn dkk. (1999) menemukan rapat duduk 34% lebih lama tanpa keputusan yang lebih baik. Faktor 2 Parkinson juga berlaku di sini: setiap peserta tambahan dapat membuat pekerjaan untuk peserta lain. Jadi undang hanya orang yang memberi data atau mengambil keputusan. Cek: setiap undangan rapat punya durasi, agenda, dan pemilik keputusan.

Langkah 5: Ubah anggaran yang wajib habis

Cari anggaran yang selalu habis tepat di akhir periode, misalnya anggaran iklan bulanan. Ganti aturan "harus habis" dengan 2 aturan: batas biaya per hasil, dan sisa anggaran yang boleh pindah ke periode berikutnya.

Liebman dan Mahoney (2017) menemukan bahwa izin membawa sisa anggaran menurunkan lonjakan belanja akhir tahun. Rekomendasi Rama Digital: izinkan sisa sampai 20% pindah ke bulan berikutnya, dan tulis batas berhenti sebelum bulan dimulai. Prinsip ini sama dengan batas berhenti pada artikel sunk cost fallacy. Cek: aturan anggaran memuat 1 batas biaya per hasil dan 1 batas sisa yang boleh pindah.

Contoh simulasi: Raka dan studio desain 4 orang

Contoh ini memakai data dummy. Raka memimpin studio desain website dengan 4 orang. Setiap proyek landing pageLanding pageHalaman tujuan iklan yang memuat 1 penawaran dan 1 tindakan, tanpa menu yang menarik pengunjung ke tempat lain.Apa itu landing page? selalu mendapat tenggat 20 hari kerja.

Tabel pertama memuat 3 proyek terakhir.

Proyek (simulasi)TenggatSelesai padaJam kerja tercatat
A, Agustus20 hari kerjaHari ke-2048 jam
B, September20 hari kerjaHari ke-1942 jam
C, Oktober20 hari kerjaHari ke-2051 jam

Rata-rata jam kerja adalah 141 dibagi 3, yaitu 47 jam. 2 desainer masing-masing memberi 3 jam per hari untuk proyek ini, jadi kapasitasnya 6 jam per hari. 47 dibagi 6 sama dengan 7,8 hari kerja. Dengan cadangan 25%, hasilnya 9,8 hari, dibulatkan ke 10 hari kerja. Angka ini juga menutup proyek terlama, yaitu 51 jam atau 8,5 hari.

Tabel kedua membandingkan 3 area sebelum dan sesudah aturan baru.

AreaAturan lamaAturan baru (simulasi November)
Proyek landing pageTenggat 20 hari kerja, rata-rata 47 jam kerjaTenggat 10 hari kerja, 45 jam kerja
Rapat rutin3 rapat x 60 menit x 4 orang = 12 jam-orang per minggu3 rapat x 30 menit x 3 orang = 4,5 jam-orang per minggu
Anggaran iklan Rp 6.000.000Wajib habis. 99 lead, biaya per lead Rp 60.606Batas biaya per lead Rp 65.000. Rp 5.040.000 terpakai, 90 lead, biaya per lead Rp 56.000
Tanggal (simulasi)KejadianYang tercatatKeputusan
2 NovRaka membuka catatan jam 3 proyek terakhir.Tenggat 20 hari kerja, selesai hari ke-19 atau ke-20, rata-rata 47 jam.Hitung tenggat baru.
3 NovRaka menulis definisi selesai untuk proyek D.5 bagian halaman, 2 putaran revisi, cek layar 375 px. Tenggat 10 hari kerja, 3 titik cek.Kirim jadwal ke klien.
4 NovRaka mengubah rapat rutin dan aturan iklan. Proyek D mulai.Rapat 30 menit, 3 orang, agenda 3 butir. Batas biaya per lead Rp 65.000.Jalankan aturan.
11 NovTitik cek ke-2: desain.Klien menyetujui desain tepat waktu. 24 jam kerja terpakai.Lanjut ke tahap bangun.
17 NovSerah terima proyek D pada hari kerja ke-10.45 jam kerja tercatat. 2 putaran revisi.Pakai tenggat 10 hari untuk proyek berikutnya.
30 NovRaka mengecek anggaran iklan.Rp 5.040.000 terpakai, 90 lead. Sisa Rp 960.000.Bawa sisa ke Desember.

Pada simulasi ini, jam kerja proyek hampir sama: 47 jam lawan 45 jam. Waktu kalender turun dari 20 ke 10 hari kerja, jadi tim dapat memulai proyek berikutnya 10 hari lebih cepat. Angka ini contoh, dan hasil bisnis Anda dapat berbeda.

Anggaran iklan menunjukkan pola yang sama dengan data Liebman dan Mahoney. 9 lead terakhir pada aturan lama berbiaya Rp 960.000, atau Rp 106.667 per lead. Raka memilih menyimpan uang itu untuk bulan berikutnya.

Checklist untuk 4 minggu pertama

  1. Catat jam kerja nyata 3 pekerjaan serupa terakhir. Pemilik: manajer proyek. Bukti: tabel jam kerja.
  2. Tulis definisi selesai sebelum tenggat. Pemilik: pemilik proyek. Bukti: dokumen 1 halaman yang klien setujui.
  3. Hitung tenggat dari jam nyata dengan cadangan 25%. Pemilik: manajer proyek. Bukti: rumus di spreadsheet.
  4. Pasang 3 sampai 4 titik cek dengan 1 hasil kerja di setiap titik. Pemilik: manajer proyek. Bukti: daftar tanggal dan hasil kerja.
  5. Ubah rapat rutin menjadi 30 menit dengan agenda dan pemilik keputusan. Pemilik: pengundang rapat. Bukti: undangan kalender.
  6. Ganti anggaran wajib habis dengan batas biaya per hasil dan batas sisa. Pemilik: pemilik bisnis. Bukti: aturan anggaran tertulis.
  7. Bandingkan jam kerja, waktu kalender, dan mutu sesudah 4 minggu. Pemilik: Anda. Bukti: tabel sebelum dan sesudah.
  8. Kembalikan tenggat lama bila 2 titik cek berturut-turut terlambat lebih dari 1 hari kerja, atau bila klien meminta lebih dari 2 putaran revisi. Pemilik: manajer proyek. Bukti: catatan keputusan bertanggal.

Kapan tenggat pendek merugikan

Tenggat pendek cocok untuk pekerjaan dengan lingkup jelas dan data waktu lama. Tenggat pendek kurang cocok untuk riset, pekerjaan kreatif yang baru, atau pekerjaan dengan risiko keselamatan dan hukum.

Tanda bahaya: tim mulai lembur, revisi klien naik, atau mutu turun. Saat itu terjadi, kembalikan cadangan waktu. Jangan tambah jam kerja. Untuk keputusan memperpanjang atau memendekkan tenggat, tulis kasusnya sebagai kasus founder lain. Artikel tentang Solomon's paradox menjelaskan caranya.

Hukum Parkinson juga bukan alasan untuk memangkas staf tanpa data. Esai 1955 menyindir pertumbuhan birokrasi, tetapi esai itu tidak mengukur beban kerja nyata.

Pertanyaan yang sering diajukan

Apa itu hukum Parkinson? Hukum Parkinson adalah pengamatan bahwa pekerjaan memanjang sampai mengisi waktu yang tersedia. C. Northcote Parkinson menulisnya dalam esai satir di The Economist pada 19 November 1955.

Siapa C. Northcote Parkinson? C. Northcote Parkinson adalah sejarawan. Saat esai itu terbit, ia adalah Raffles Professor of History di University of Singapore, menurut keterangan penulis pada salinan esai itu.

Apakah hukum Parkinson sudah terbukti? Sebagian. Eksperimen dan studi lapangan menemukan bahwa tenggat longgar membuat kerja lebih lama atau lebih lambat. Rumus dan data staf di esai 1955 adalah satir, bukan uji ilmiah.

Apakah studi tenggat Dan Ariely masih dapat dipakai? Tidak. Psychological Science menarik studi Ariely dan Wertenbroch (2002) pada 2 September 2026. Replikasi tahun 2026 tidak menemukan efek tenggat yang studi itu laporkan.

Apa beda hukum Parkinson dan planning fallacy? Hukum Parkinson menjelaskan pekerjaan yang memanjang saat waktu longgar. Planning fallacy menjelaskan prediksi waktu yang terlalu optimis. Keduanya membuat tenggat dari perasaan menjadi tidak akurat, jadi hitung tenggat dari data jam kerja lama.

Berapa lama durasi rapat yang ideal? Riset belum memberi 1 angka. Bluedorn dkk. (1999) menemukan rapat duduk 34% lebih lama tanpa keputusan yang lebih baik. Rekomendasi Rama Digital: mulai dari 30 menit dengan agenda 3 butir, lalu ukur jumlah keputusan per rapat.

Langkah berikutnya

Batas tetap berlaku: esai Parkinson adalah satir, dan studi tenggat Ariely sudah ditarik. Bila tenggat dan rapat di tim Anda sering memanjang karena alur kerja manual, pakai AI Workflow Audit. Layanan ini memetakan alur kerja dan titik macet selama 1 sampai 2 minggu, lalu memberi daftar prioritas tertulis. Jadwalkan sesi 30 menit bila Anda ingin membahas 1 proyek dulu bersama kami.

Sumber

  • C. Northcote Parkinson, "Parkinson's Law", The Economist, 19 November 1955. Kami membaca teks penuh lewat salinan PDF esai itu di cat-v.org, 5 halaman.
  • Aronson dan Gerard (1966). "Beyond Parkinson's law: The effect of excess time on subsequent performance", Journal of Personality and Social Psychology 3(3), hlm. 336 sampai 339. Kami membaca abstraknya.
  • Bryan dan Locke (1967). "Parkinson's law as a goal-setting phenomenon", Organizational Behavior and Human Performance 2(3), hlm. 258 sampai 275. Kami tidak dapat membuka teks atau abstraknya.
  • Latham dan Locke (1975). "Increasing productivity and decreasing time limits: A field replication of Parkinson's law", Journal of Applied Psychology 60(4), hlm. 524 sampai 526. 379 anggota kru. Kami membaca abstraknya.
  • Locke dan Latham (2002). "Building a practically useful theory of goal setting and task motivation", American Psychologist 57(9), hlm. 705 sampai 717. Kami membaca teks penuh.
  • Brannon, Hershberger, dan Brock (1999). "Timeless demonstrations of Parkinson's first law", Psychonomic Bulletin and Review 6(1), hlm. 148 sampai 156. Kami membaca abstraknya.
  • Goswami dan Urminsky (2020). "More time, more work: How time limits bias estimates of task scope and project duration", Judgment and Decision Making 15(6), hlm. 994 sampai 1008. Kami membaca teks penuh.
  • Liebman dan Mahoney (2017). "Do Expiring Budgets Lead to Wasteful Year-End Spending? Evidence from Federal Procurement", American Economic Review 107(11), hlm. 3510 sampai 3549. Kami membaca teks penuh working paper NBER 19481, revisi Januari 2018.
  • Bluedorn, Turban, dan Love (1999). "The effects of stand-up and sit-down meeting formats on meeting outcomes", Journal of Applied Psychology 84(2), hlm. 277 sampai 285. 111 kelompok. Kami membaca abstraknya.
  • Buehler, Griffin, dan Ross (1994). "Exploring the planning fallacy: Why people underestimate their task completion times", Journal of Personality and Social Psychology 67(3), hlm. 366 sampai 381. 5 studi, 465 mahasiswa. Kami membaca abstraknya.
  • Ariely dan Wertenbroch (2002). "Procrastination, Deadlines, and Performance: Self-Control by Precommitment", Psychological Science 13(3), hlm. 219 sampai 224. Ditarik, lihat catatan retraksi di Psychological Science 37(9), hlm. 665, 2 September 2026.
  • Hyndman dan Bisin (2026). "Replication of Procrastination, Deadlines, and Performance: Self-Control by Precommitment", Psychological Science 37(8), hlm. 557 sampai 571. Kami membaca abstraknya.
  • Data Colada edisi 138, 31 Agustus 2026, dan edisi 139, 2 September 2026. Analisis data Studi 2 dan Studi 1 Ariely dan Wertenbroch (2002).
  • Retraction Watch, 3 September 2026. Kronologi retraksi dan pernyataan para penulis.

Semua sumber dibuka pada 28 Oktober 2026.
